Scheda tecnica dell'intervento
| Località | Palermo, via Sciuti — zona Notarbartolo / Terrasanta |
| Tipologia immobile | Appartamento di circa 65 m² in palazzina residenziale, con impianti risalenti all'epoca di costruzione |
| Intervento | Rifacimento completo dell'impianto idrico e dell'impianto elettrico con tracce a vista durante il cantiere; posa di pavimento ad incastro effetto legno su tutto l'appartamento |
| Superficie | 65 m² calpestabili |
| Budget | Circa 15.000 €, IVA esclusa — poco più di 230 €/m² |
| Permesso | CILA presentata allo Sportello Unico dell'Edilizia del Comune di Palermo |
| Durata | Circa quattro settimane di cantiere, dalla consegna delle chiavi alla pulizia finale |
| Documentazione | Dichiarazione di conformità DM 37/08, schema dell'impianto elettrico, verbale della prova di tenuta idraulica, formulario di smaltimento dei rifiuti |
1. Il punto di partenza: 65 m² con impianti mai aggiornati
L'appartamento si trova in via Sciuti, dove il quartiere cambia nome a seconda del lato della strada: Notarbartolo verso il Politeama, Terrasanta e Libertà verso monte. È una palazzina residenziale con appartamenti di metratura contenuta, scale condominiali e una distribuzione interna tipica del dopoguerra: ingresso, cucina, due camere e un bagno, con le tubazioni dell'acqua che corrono in tracce ricavate nelle murature e l'impianto elettrico cresciuto a strati, presa dopo presa.
Il punto di partenza era quello che incontriamo spesso in questa zona: impianto idrico in tubazioni metalliche con raccordi ossidati e portata irregolare tra cucina e bagno, impianto elettrico senza differenziali dedicati e con un numero di punti inferiore a quello che la casa usa davvero. Il pavimento, consumato nei passaggi e con qualche piastrella mobile, completava il quadro.
La richiesta del committente non era una ristrutturazione totale: non voleva demolire tramezzi, rifare il bagno o cambiare i serramenti. Voleva una casa con impianti nuovi e sicuri, un pavimento uniforme e un cantiere che non durasse mesi. È la differenza che determina tutto il resto, budget compreso.
2. Perché rifare gli impianti lasciando le tracce a vista
In un appartamento di questo tipo le murature sono piene e i percorsi impiantistici non si improvvisano. La scelta fatta in via Sciuti è stata quella di aprire tracce mirate, posare tubazioni e corrugati e lasciarle visibili fino alla chiusura, invece di demolire intere porzioni di intonaco o di cercare percorsi alternativi che avrebbero allungato il cantiere.

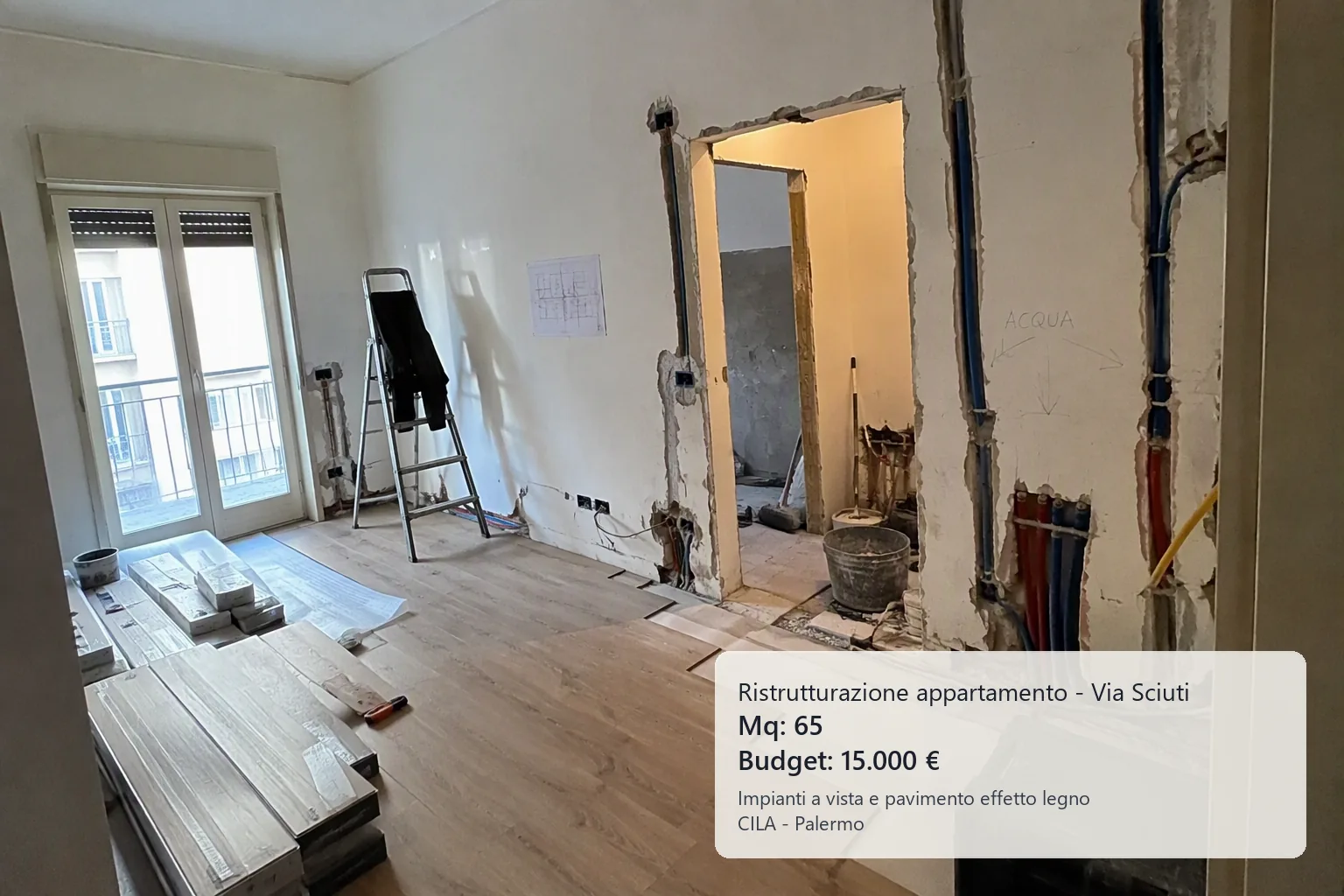

Nella foto si vedono i tubi blu e rossi dell'acqua fredda e calda dentro la traccia, la scritta ACQUA tracciata a matita dal muratore per non sbagliare derivazione e il foglio con lo schema elettrico appeso alla parete. Non è una scenografia: è il modo in cui il cantiere tiene traccia di ciò che resterà sotto l'intonaco. Alla consegna il cliente riceve quello stesso schema in versione definitiva, insieme alla dichiarazione di conformità.
Impianto idrico: collettore e prove di tenuta
L'impianto è stato rifatto in multistrato con collettore di distribuzione, in modo che ogni punto di erogazione parta da una derivazione dedicata: si riducono le variazioni di pressione quando si apre un rubinetto mentre la doccia è in funzione, il problema più frequente negli impianti vecchi con derivazioni in serie. Gli scarichi esistenti sono stati verificati e mantenuti dove le pendenze erano corrette. Prima della chiusura delle tracce l'impianto è stato messo in pressione e la prova è stata verbalizzata: è il documento che serve anche in caso di sinistro condominiale.
Impianto elettrico: quadro, linee dedicate e messa a terra
Il quadro è stato sostituito con differenziali separati per linea, in modo che un guasto su un elettrodomestico non spenga tutta la casa. Le linee sono state dimensionate sui carichi reali: cucina, lavatrice, condizionatori e illuminazione hanno circuiti distinti, con sezioni dei conduttori adeguate alla lunghezza delle tratte. Nel bagno le prese sono state protette con idoneo grado di protezione e collegate all'impianto di terra, verificato con misura strumentale. La chiusura dei lavori è accompagnata dalla dichiarazione di conformità ai sensi del DM 37/08.
Chi vuole il dettaglio delle voci e dei documenti trova la stessa impostazione nella pagina impianti elettrici civili a Palermo e in quella degli impianti idraulici civili.
3. Il pavimento ad incastro effetto legno: cosa c'è sotto
Il pavimento è la parte più visibile del cantiere, ma il risultato dipende da ciò che non si vede. Prima della posa il massetto è stato verificato in piano e consolidato nelle zone mobili, poi è stato regolarizzato con un autolivellante a base cementizia. Su un fondo non planare un pavimento flottante scricchiola e apre i giunti nel giro di pochi mesi, per quanto sia posato bene.
- Acclimatamento. I pacchi sono rimasti in casa, aperti e distanziati, per 48 ore prima della posa: il materiale deve raggiungere la temperatura e l'umidità dell'ambiente in cui resterà.
- Posa flottante e sfalsamento. I corsi sono stati sfalsati di circa un terzo della lunghezza della doga, con giunti perimetrali di dilatazione lasciati lungo tutti i muri e richiusi dal battiscopa.
- Soglie e raccordi. Nei passaggi tra i vani sono stati posati profili di raccordo, e sotto i serramenti è stata verificata l'altezza disponibile per non bloccare l'apertura delle porte.
- Battiscopa e finiture. Battiscopa in MDF laccato e silicone nei punti a contatto con l'acqua, con ritocchi di pittura sui muri lasciati dalle tracce.
La posa dei 65 m² è stata completata in tre giorni. Il tempo più lungo, come sempre, è stato quello di asciugatura del massetto: chi promette un pavimento nuovo in una settimana senza parlare di massetto sta saltando un passaggio.
4. Il cantiere in quattro settimane
La CILA è stata presentata prima dell'ingresso in cantiere, con planimetrie e relazione tecnica. Da quel momento la sequenza è stata questa:
| Settimana | Lavorazione | Cosa resta al cliente |
|---|---|---|
| 1 | Protezioni, demolizione del vecchio pavimento, apertura delle tracce | Cronoprogramma firmato, formulario di smaltimento |
| 2 | Impianto idrico, impianto elettrico, prova di tenuta | Verbale della prova in pressione, schema elettrico |
| 3 | Chiusura tracce, riprese degli intonaci, massetto autolivellante | Foto dei percorsi impiantistici prima della chiusura |
| 4 | Posa del pavimento, battiscopa, raccordi, pulizia e collaudo | Dichiarazione di conformità, schede dei materiali, consegna pulita |
L'asciugatura del massetto è il passaggio che ha dettato il calendario: nella tabella è dentro la terza settimana, ma è anche la voce che può spostare la consegna se l'umidità del supporto non scende nei tempi. Per questo la verifica è strumentale e non a occhio, e la data di posa viene confermata solo quando la misura è dentro i valori.
5. Come sono stati spesi i 15.000 €
Il budget di circa 15.000 € è la somma di voci separate, non un prezzo al metro quadro calato dall'alto. Questa è la ripartizione del cantiere di via Sciuti, IVA esclusa:
| Voce | Importo indicativo | Cosa comprende |
|---|---|---|
| Demolizioni, tracce e smaltimento | 1.900 € | Rimozione del pavimento esistente, aperture, conferimento in discarica autorizzata |
| Impianto idrico | 2.400 € | Multistrato, collettore, derivazioni, scarichi verificati, prova di tenuta |
| Impianto elettrico | 2.800 € | Quadro, linee dedicate, punti e prese, messa a terra, dichiarazione DM 37/08 |
| Ripresa di intonaci e murature | 1.400 € | Chiusura delle tracce, rappezzi, rasatura delle zone interessate |
| Massetto e livellamento | 1.200 € | Consolidamento delle zone mobili, autolivellante, verifica dell'umidità |
| Pavimento effetto legno | 3.300 € | Materiale, acclimatamento, posa flottante su 65 m², sfrido |
| Battiscopa, soglie e raccordi | 700 € | Battiscopa, profili di transizione, siliconi e ritocchi |
| CILA, coordinamento e sicurezza | 800 € | Pratica al SUE, direzione del cantiere, coordinamento delle squadre |
| Pulizia e consegna | 500 € | Pulizia professionale, collaudo, fascicolo di fine cantiere |
Nota di metodo. Il rapporto è di poco più di 230 €/m², sotto la fascia 250-350 €/m² della ristrutturazione leggera pubblicata nella pagina ristrutturazione appartamenti a Palermo. Non è un prezzo strappato: è un perimetro più stretto. Qui non ci sono stati tramezzi da spostare, bagno da rifare, serramenti da sostituire né cartongessi. Chi confronta due preventivi deve confrontare le voci, non il totale diviso per i metri quadri.
Restano fuori dal conteggio, come sempre indicato a parte: arredi, elettrodomestici, opere condominiali, oneri comunali e pratica catastale di variazione, che in questo caso non è stata necessaria perché la distribuzione interna non è cambiata. Le fasce complete per un intervento esteso sono nella pagina costi di ristrutturazione appartamento a Palermo.
Il risultato
"L'appartamento è stato riconsegnato con impianti nuovi, il pavimento posato in tutta la casa e un fascicolo con schemi, collaudi e dichiarazioni. Quattro settimane di cantiere, nessuna variante nata a lavori iniziati: le scelte erano state fatte prima."
In numeri: 65 m², 15.000 €, circa quattro settimane, una CILA, un impianto idrico con prova di tenuta verbalizzata e un impianto elettrico con dichiarazione di conformità. Nessun bagno rifatto, nessun serramento sostituito, nessuna opera condominiale: esattamente il perimetro concordato.
6. Chi ha un appartamento simile in zona
Via Sciuti sta al confine tra quartieri che hanno edifici diversi ma un problema comune: impianti vecchi in case che nel frattempo hanno cambiato modo di essere abitate. Nel tratto verso il Politeama e Borgo Vecchio troviamo palazzi con distribuzioni articolate e vincoli condominiali; verso Libertà e Notarbartolo gli appartamenti sono più regolari ma spesso con impianti rifatti solo in parte; salendo verso Noce e Terrasanta compaiono villette e palazzine con impianti esterni.
In tutti questi casi la domanda è la stessa: si può avere una casa sicura senza rifare tutto? Sì, a condizione di separare ciò che è indispensabile da ciò che è estetico. Impianti e sicurezza vengono prima; pavimenti e finiture si possono fare nello stesso cantiere se il budget lo consente, come qui, oppure in una seconda fase. Il preventivo per voci serve proprio a decidere questa sequenza, non a nasconderla in un totale.
Le schede dei quartieri raccolgono le criticità ricorrenti: ristrutturazioni a Libertà, Politeama e Borgo Vecchio, Noce. Chi invece ha una scadenza e vuole un solo referente per progetto, pratiche e imprese trova il percorso nel chiavi in mano a Palermo.
Domande frequenti sul caso
Quanto costa rifare impianti e pavimento in un appartamento di 65 m² a Palermo?
Serve la CILA per rifare gli impianti e il pavimento di un appartamento?
Si può abitare in casa durante il rifacimento degli impianti?
Quanto tempo serve per posare un pavimento ad incastro di 65 m²?
Che differenza c'è tra impianti a vista e impianti incassati?
Approfondimenti collegati
- Ristrutturazione appartamenti a Palermo — fasce di prezzo, capitolato, cronoprogramma e permessi.
- Ristrutturazioni chiavi in mano a Palermo — un solo referente da progetto a collaudo.
- Costi di ristrutturazione appartamento a Palermo — tabella completa delle voci e delle esclusioni.
- Ristrutturazioni a Libertà — palazzi borghesi, impianti stratificati, cantieri in condominio.
- Ristrutturazioni a Politeama / Borgo Vecchio — distribuzioni articolate e vincoli condominiali.
- Ristrutturazioni al Noce — palazzine e villette con impianti esterni.
- Impianti elettrici civili a Palermo — quadro, linee dedicate, messa a terra e DM 37/08.
- Impianti idraulici civili a Palermo — collettori, prova di tenuta e sostituzione delle colonne.
A cura dell'Ufficio Tecnico Tempestivo — geometri e ingegneri iscritti ai rispettivi albi, P.IVA 06772720824. Cantiere eseguito a Palermo, via Sciuti. Ultima verifica dei contenuti: 23 ottobre 2026. Fonti normative: DM 37/08, D.P.R. 380/2001, regolamento edilizio del Comune di Palermo. Metodo e competenze del team.
